In Umsetzung

Neubau der PWC-Anlage Gieseberg

Im Zuge der A38 zwischen Göttingen und Halle, westlich von Elkershausen, setzt die Außenstelle Gandersheim der Autobahn GmbH den Neubau der Parkanlage mit WC Gieseberg um.

Daten & Fakten

Geplante Parkplätze:

24 Lkw-Parkplätze, 32 Pkw-Parkplätze (davon 2 behindertengerecht), 3 Bus-Parkplätze, 1 Parkstreifen für Schwertransporte

Gesamtkosten:

7 Millionen Euro

Baubeginn:

Frühjahr 2024

Projektbeschreibung

Die Außenstelle Bad Gandersheim der Niederlassung Nordwest setzt derzeit den Neubau eines Parkplatzes mit WC-Anlage (PWC-Anlage) an der A38 zwischen Göttingen und Halle, in Fahrtrichtung Halle, südlich der Abfahrt Deiderode und südöstlich von Elkershausen um. Die zukünfige PWC-Anlage Gieseberg wird mit insgesamt 24 Lkw-Parkständen, 3 Bus-Parkständen sowie 30 Pkw-Parkständen und 2 Behinderten-PKW-Parkständen ausgestattet.

Die Größe der Anlage und die Anzahl der Parkplätze ist dem aktuellen Verkehrsaufkommen auf der A38 angepasst. Um möglichst flächenschonend zu bauen, werden die Parkstände weitestgehend schräg angeordnet. Zwischen den Parkreihen sind kleine Grünflächen geplant. Im nordwestlichen Bereich der Anlage befindet sich ein Regenrückhaltebecken.

Zwischen der Ein- und Ausfahrrampe - parallel zum Standstreifen der A38 - wird ein Lärmschutzwall errichtet. In den Bereichen der neu geschaffenen Gehwegflächen auf der Anlage sind einzelne Sitzgruppen geplant. Die Erholungsplätze werden mit Tischen, Bänken und Abfallbehältern ausgestattet. An den LKW-Fahrgassen werden zudem jeweils Müllcontainer aufgestellt.

Die Anlage wird mit einem WC-Gebäude ausgestattet, das zwischen den Bus- und Pkw-Parkständen errichtet wird.

Zeitplan

Die ersten Voruntersuchungen der NLStBV haben bereits 2011 begonnen, um die genaue Lage der neuen PWC-Anlage festzulegen. Nach der Untersuchung des Gebiets auf geschütze Tierarten wie Feldhamster oder Zauneidechsen im Jahr 2012 konnte dies ausgeschlossen werden. Es folgten die ersten Planungen und die Abstimmung mit der UNB (Unteren Naturschutzbehörde).

Der Planfeststellungsbeschluss ist am 18.03.2015 ergangen und ist seit dem 28.06.2017 unanfechtbar.

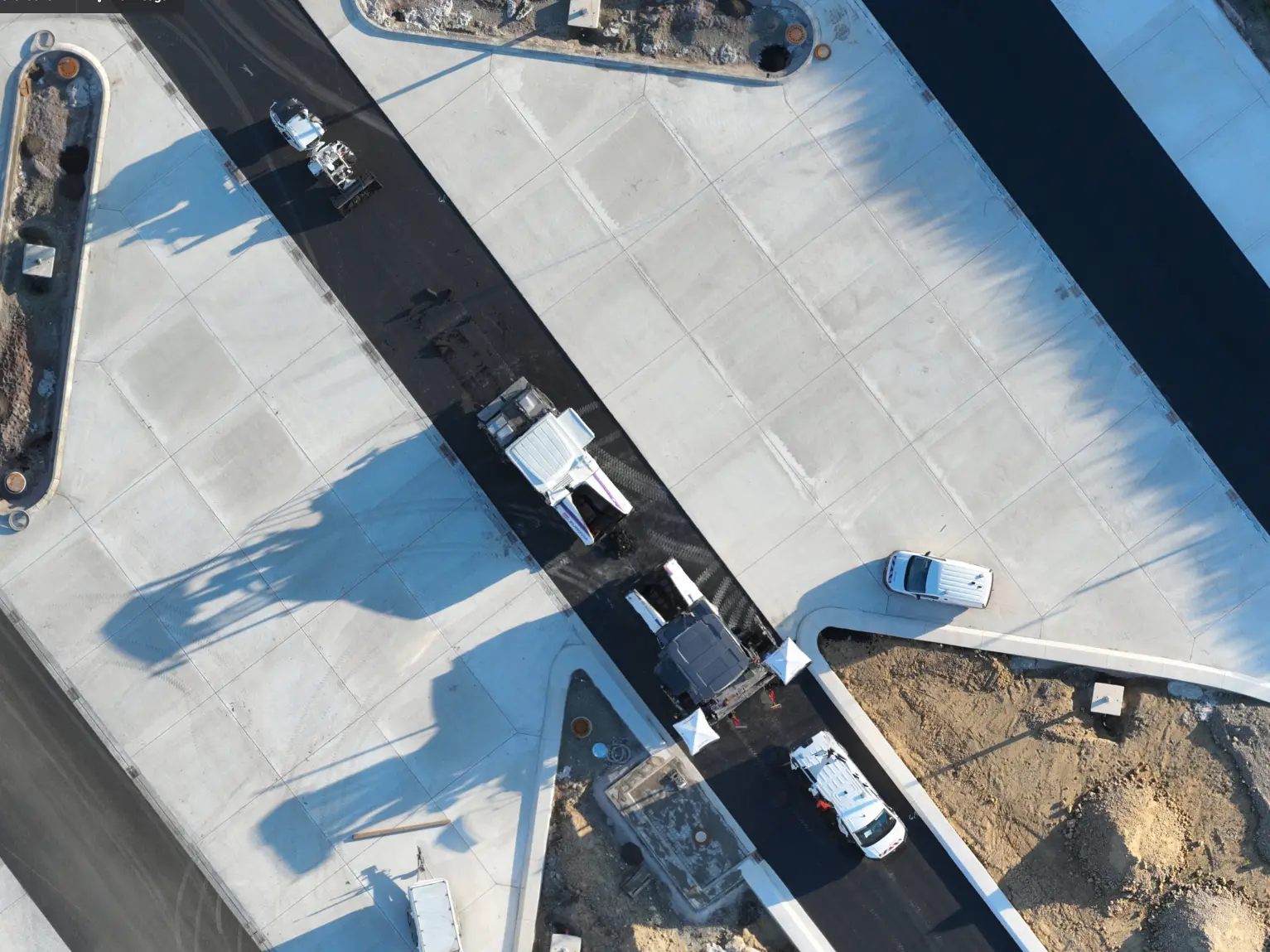

Aktuell sind Bautätigkeiten in größerem Umfang nicht möglich, da archäologische Ausgrabungen auf der Fläche stattfinden. Die Autobahn GmbH unterstützt das archäologische Team vor Ort zum Beispiel mit einem Bagger inklusive Fahrer, sodass die Bauverzögerungen so kurz wie möglich ausfallen. Kleinere Teilarbeiten sind jeweils nach der archäologischen Freigabe möglich und wurden auch zuletzt umgesetzt. Beispielsweise wurde in der Zwischenzeit eine Stützmauer für eine Lärmschutzwand errichtet. Wie lange die Ausgrabungen andauern, kann derzeit nicht abgeschätzt werden. Der ursprüngliche Fertigstellungstermin der PWC-Anlage im Frühjahr 2025, ist durch die Verzögerung im Bauzeitenplan aber nicht mehr zu halten.

Pressemitteilung vom 13. Februar 2024

BAD GANDERSHEIM. Zwischen den Anschlussstellen Deiderode und Friedland in Fahrtrichtung Halle entsteht auf Höhe der Ortschaft Elkershausen ein neuer Parkplatz mit WC-Anlage (PWC). Die zukünftige PWC-Anlage "Gieseberg" wird mit insgesamt 24 Lkw-Parkplätzen, 3 Bus-Parkplätzen, 30 Pkw-Parkplätzen und 2 Behinderten-Pkw-Parkplätzen ausgestattet. Um möglichst flächenschonend zu bauen, werden die Parkstände weitestgehend schräg angeordnet.

Die ersten Arbeiten starten am Montag, den 19. Februar, mit der Einrichtung der Verkehrssicherung und dem Rückbau der Schutzplanken. Danach beginnt der Bau der Ein- und Ausfahrt, gefolgt von den Erdarbeiten auf dem künftigen Parkplatz und dem Bau des Entwässerungssystems (Schmutz- und Regenwasser). Zwischen der Ein- und Ausfahrt zum Parkplatz wird ein 200 Meter langer und 4 Meter hoher Lärmschutzwall aus dem abgetragenen Boden errichtet. Für das Regenwasser des Parkplatzes wird ein Rückhaltebecken gebaut. Für die Zeit, bis die Ein- und Ausfahrt der PWC-Anlage fertiggestellt sind, ist die Fahrbahn entlang der Baustelle auf eine Spur verengt. Das wird voraussichtlich bis Sommer 2024 der Fall sein.

Der Neubau der PWC-Anlage dauert bis voraussichtlich Frühjahr 2025. Über die laufenden Arbeiten werden wir regelmäßig informieren.

Genauere Infos finden Sie direkt auf der Projektseite.

Die Autobahn GmbH des Bundes bittet alle Verkehrsteilnehmenden um Verständnis für diese Einschränkungen sowie um erhöhte Aufmerksamkeit im Baustellenbereich.
