In Umsetzung

Lärmsanierung und Brückenneubau im Osten von Nürnberg

A3 Lärmsanierung und Neubau mehrerer Brücken bei Buchenbühl, Schwaig und Tennenlohe

Visualisierung fertiggstellte Forstwegüberführung 400c

Ausgangslage

In der offiziellen Straßenverkehrszählung aus dem Jahr 2015, die die Grundlage für die Neubewertung der Lärmschutzmaßnahmen darstellte, wurden im Autobahnabschnitt im Osten von Nürnberg Verkehrszahlen von rund 104.000 Fahrzeugen am Tag ermittelt.

Auf Grund der im Jahr 1976 während des Planungsprozesseszum sechsstreifigen Ausbau geltenden Rechtsvorschriften wurden damals keine Lärmschutzmaßnahmen erforderlich. Mit Planfeststellungsbeschlüssen von 1982 und 1984 hat die damalige Autobahndirektion Nordbayern dafür gesorgt, dass in diesem Bereich sowohl aktive als auch passive Lärmschutzmaßnahmen nachgerüstet werden konnten.

Seitdem sind Lärmschutzwälle mit aufgesetzten Lärmschutzwänden in einer Gesamthöhe bis zu 12 Metern vorhanden. Seit dieser Maßnahme ist der Verkehr auf der A3 deutlich angestiegen. Im Rahmen der Lärmsanierung schafft die Autobahn GmbH des Bundes die Grundlage dafür, dass die Lärmschutzmaßnahmen baulich an die aktuell geltenden Randbedingungen und Gesetze angepasst werden können.

Es entstehen neue Lärmschutzwände bis zu einer Gesamthöhe von 17 Metern. Damit schützt die Autobahn GmbH des Bundes die ca.16.000 Einwohner von Schwaig und Laufamholz. Es wird deutlich leiser.



Bauwerke

In diesem Bereich befinden sich mehrere Bauwerke. Bei den regelmäßig stattfindenden Bauwerksprüfungen zeichnete sich in den letzten Jahren der immer schlechter werdende Zustand ab. Im Vorgriff auf den Bau der Lärmschutzanlagen müssen die Bauwerke erneuert werden.

Das Bauwerk 396b überführt einen Geh- und Radweg nahe des Weißensees über die A3. Das zweite Bauwerk 392c überführt nahe Buchenbühl einen öffentlichen Feld- und Waldweg über die Autobahn. Dieses Bauwerk musste zeitweilig sogar für den Verkehr gesperrt werden.

Mit dem Bauwerk 401b wird ein öffentlicher Feld- und Waldweg nahe des Autobahnkreuzes Nürnberg über die A3 geführt. In direktem Zusammenhang zur Lärmschutzwandmaßnahme befindet sich das Bauwerk 399c, welches in Verlängerung zur Siedlerstraße einen öffentlichen Feld- und Waldweg über die A3 führt. Das Bauwerk 400c, welches in der Nähe der Bauhofstraße einen Weg über die A3 überführt, wurde bereits im Jahr 2019 neu errichtet.

Zeitplan

Bis Mitte 2022 wurden die Bauwerke 396b und 392c durch neue ersetzt. Die Fertigstellung der Ersatzneubauwerke 399c und 401b erfolgte im Jahr 2023.

Es ist geplant ab 2026 mit den Vormaßnahmen und ab 2027 mit der Errichtung der neuen Lärmschutzanlagen in Fahrtrichtung Würzburg zu beginnen. Im Zuge dessen wird auch das aus dem Jahr 1938 stammende Bauwerk, welches die A3 bei Schwaig über einen öffentlichen Feld- und Waldweg im Anschluss an den Hammerweg überführt, auf die aktuellen Gegebenheiten angepasst und erneuert.

Daten & Fakten

Gesamtlänge der Maßnahme: ca. 9 km

Gesamtkosten: ca. 50 Mio. Euro

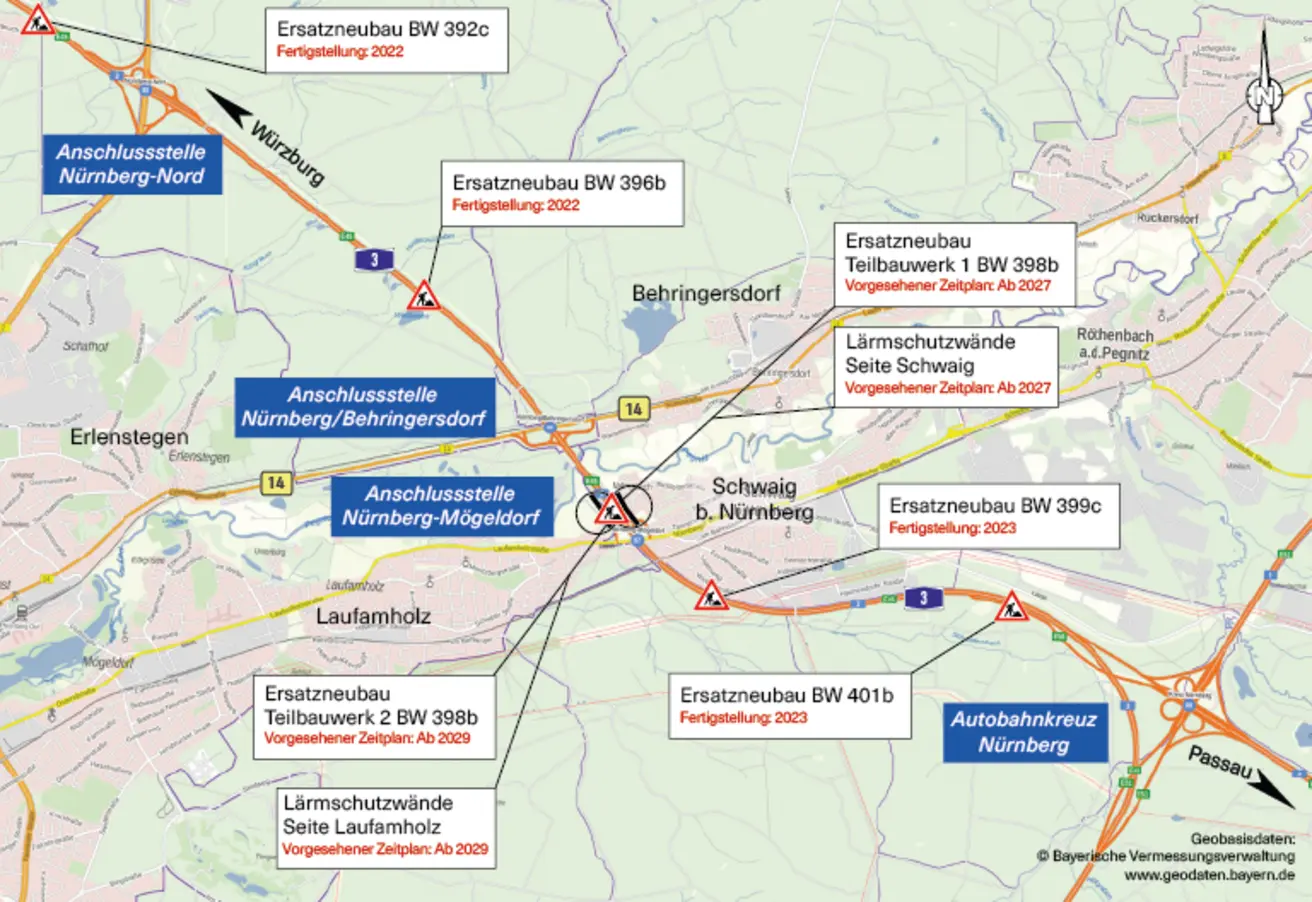

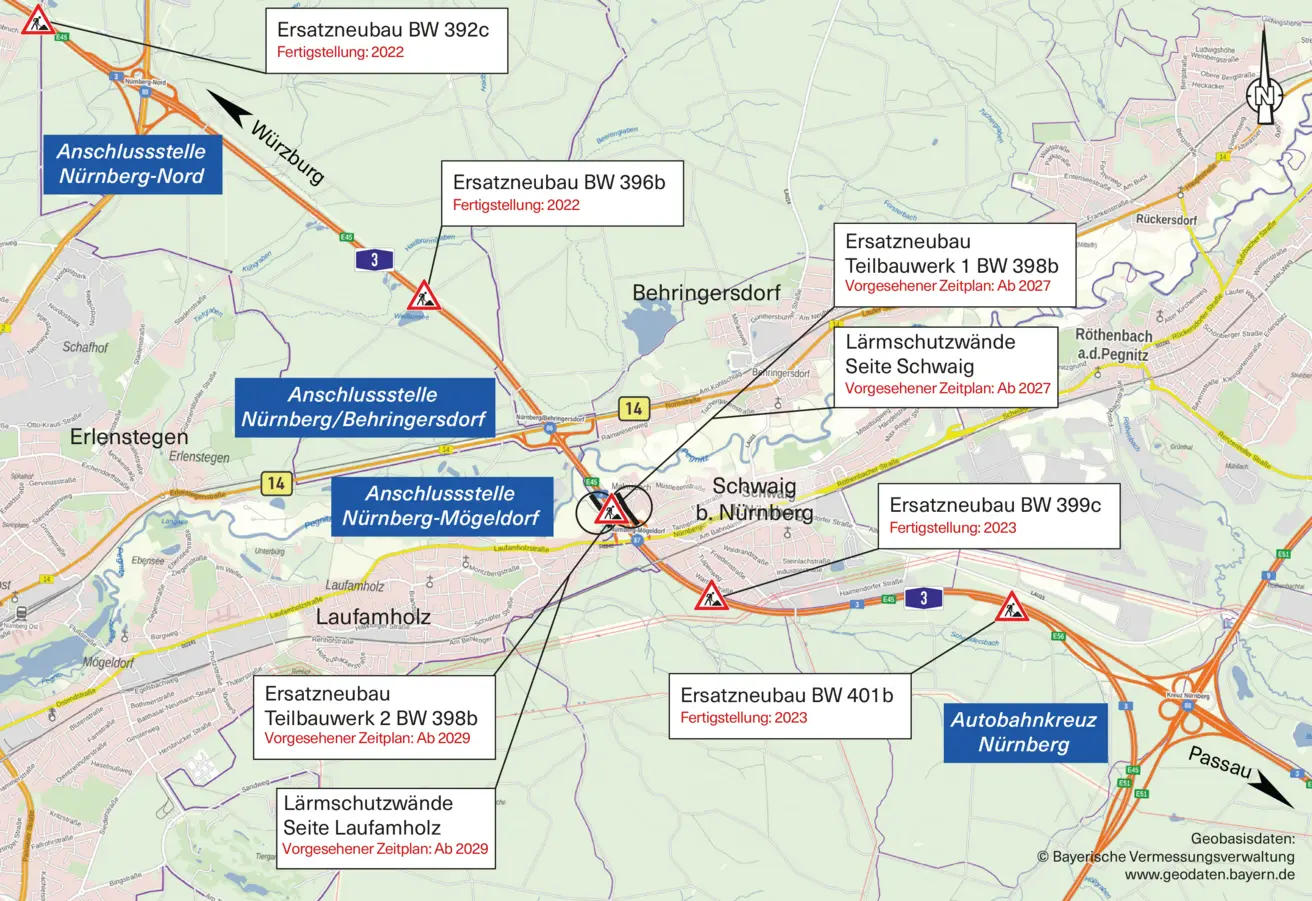

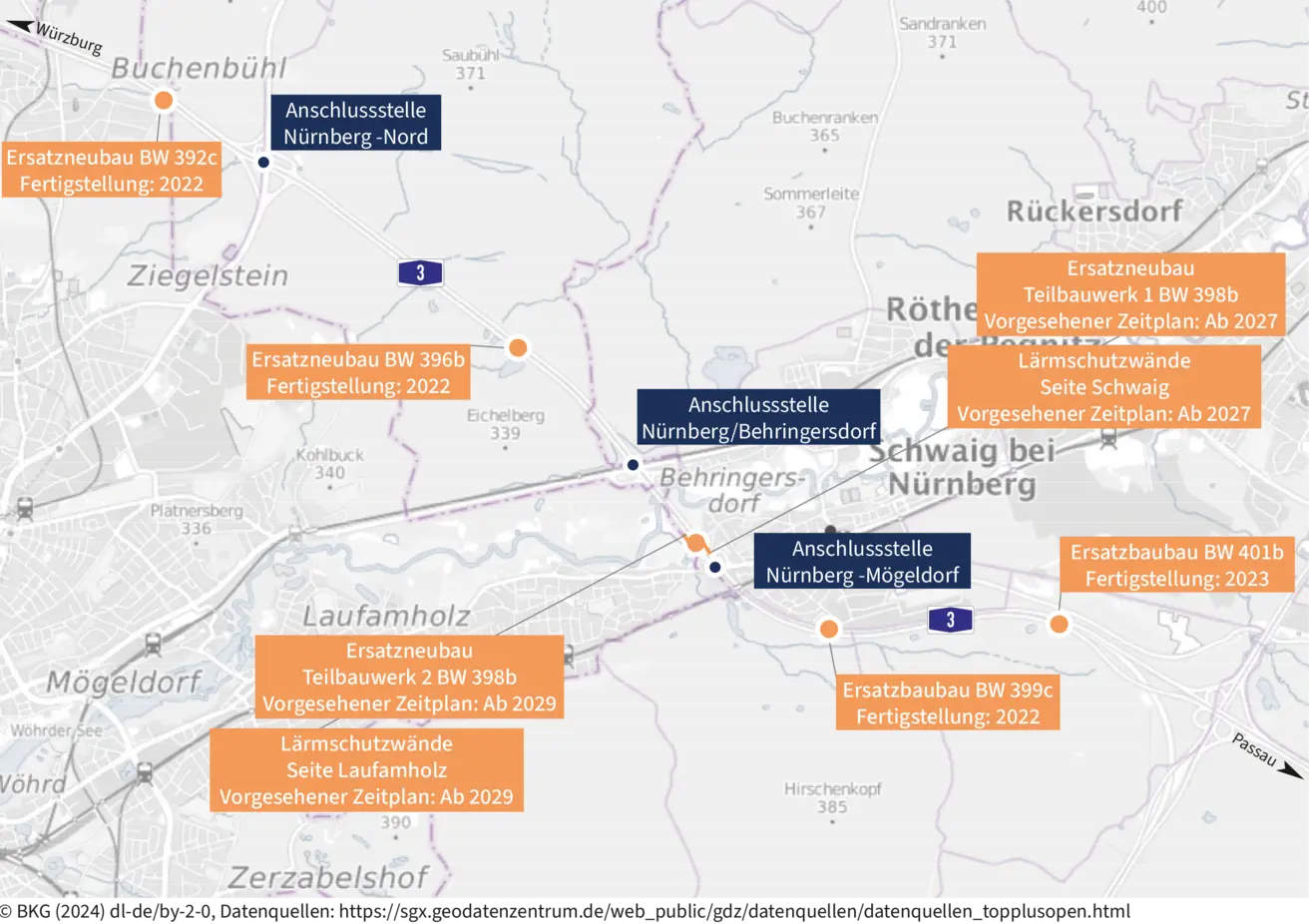

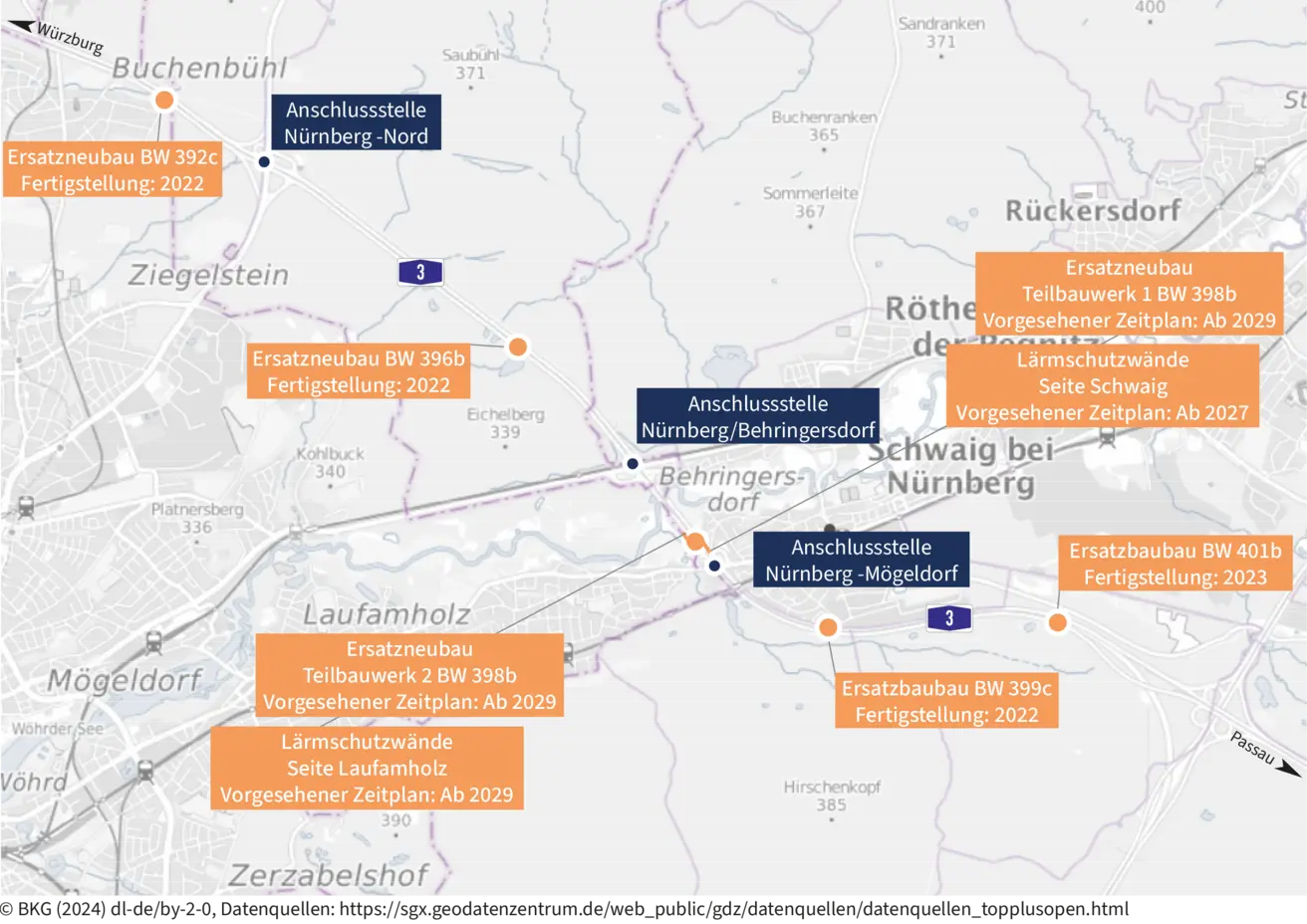

Bauabschnitt: Zwischen der Anschlussstelle Nürnberg-Nord und dem Autobahnkreuz Nürnberg (km 392 bis km 401)

Brückenbauwerke

BW 392c

Baujahr: 1976
Konstruktion: Einzelliger Stahlhohlkasten mit Verbundfahrbahnplatte
Stützweite: 58,50 m
Breite: 4,50 m
Konstruktionshöhe: 1,50 – 3,90 m
Lichte Höhe: ≥ 5,09 m



BW 396b

Baujahr: 1978
Konstruktion: Einzelliger Stahlhohlkasten mit Verbundfahrbahnplatte
Stützweite: 55,30 m
Breite: 3, 00 m
Konstruktionshöhe: 0,86 – 2,97 m
Lichte Höhe: ≥ 4,79 m



BW 398b

Baujahr: 1938
Konstruktion: Einstegiger Überbau als Vollquerschnitt
Stützweite: 5,70 m
Breite: ca. 40 m



BW 399c

Baujahr: 1977
Konstruktion: Einzelliger Stahlhohlkasten mit Verbundfahrbahnplatte
Stützweite: ca. 54,35 m
Breite: 6,70 m



BW 401b

Baujahr: 1970
Konstruktion: Einzelliger Stahlhohlkasten mit Verbundfahrbahnplatte
Stützweite: ca. 70 m
Breite: 6, 50 m
Konstruktionshöhe: ca. 2,00 m
Lichte Höhe: ≥ 4,70 m

Lärmschutzmaßnahmen

Lärmschutzwände, Wand-Wall-Kombinationen auf einer Länge von

  • Seite Schwaig: ca. 2,5 km
  • Seite Laufamholz: ca. 1,0 km

Vorgesehener Zeitplan

2021

Ersatzneubau BW 392c
Ersatzneubau BW 396b

2023

Ersatzneubau BW 399c
Ersatzneubau BW 401b

Ab 2027

Ersatzneubau Teilbauwerk 1 BW 398b, Richtungsfahrbahn Würzburg
Lärmschutzwandbau Seite Schwaig

Ab 2029

Ersatzneubau Teilbauwerk 2 BW 398b, Richtungsfahrbahn Würzburg
Lärmschutzwandbau Seite Laufamholz

Download

Ansprechpartner

Maria Schraml

Pressesprecherin Nordbayern

Telefon
+49 911 4621 01

Die Autobahn GmbH des Bundes

Niederlassung: Nordbayern
Flaschenhofstraße 55
90402 Nürnberg

Maximilian Schurath

Pressesprecher

Die Autobahn GmbH des Bundes

Niederlassung: Nordbayern
Flaschenhofstraße 55
90402 Nürnberg
